嬉野市新庁舎建設工事 進捗状況
新庁舎建設工事の進捗状況をお知らせします。
※写真はすべて北側(文化センター側)から撮影しています。

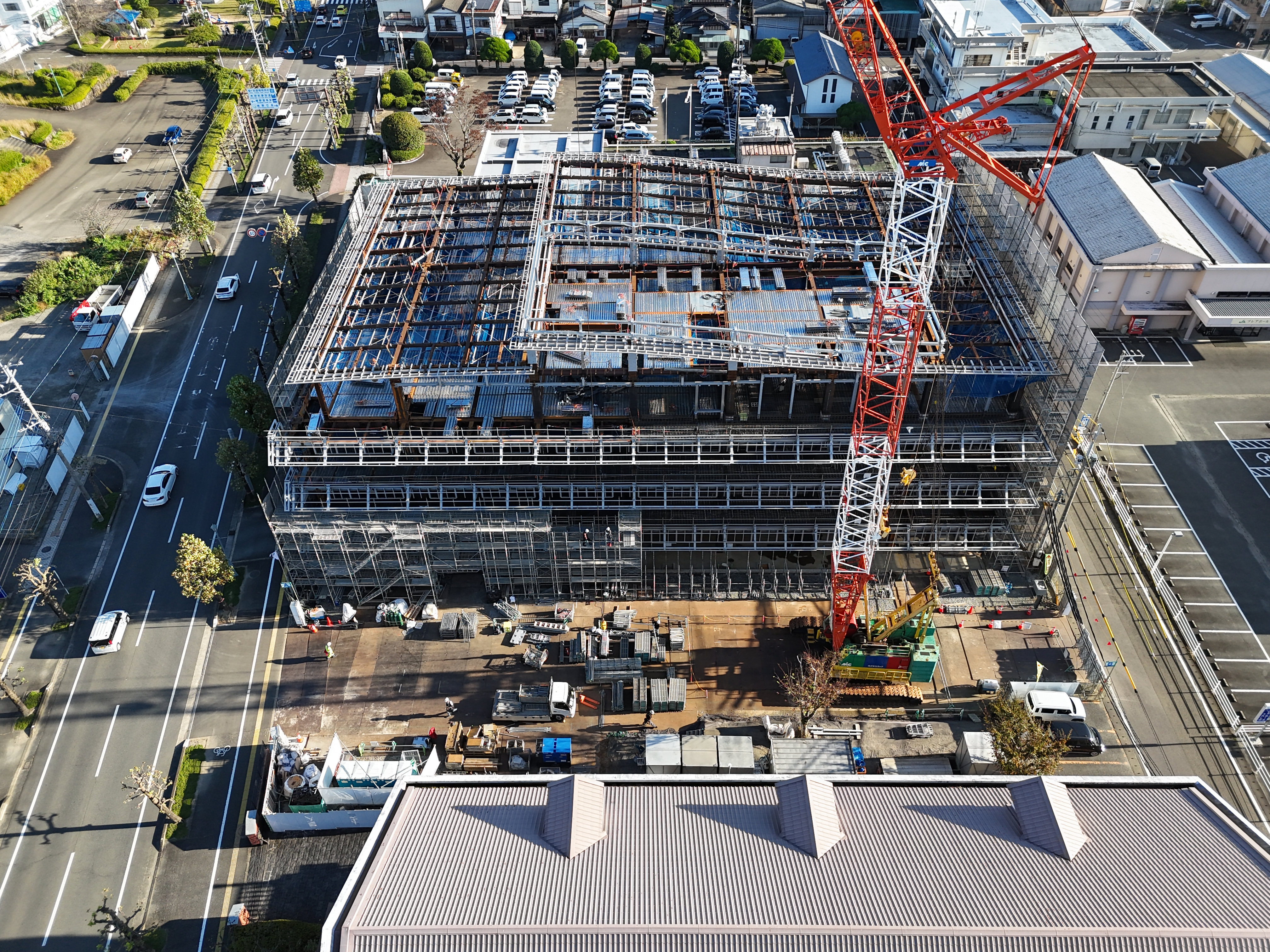

航空写真 10月末時点
鉄骨建方が完了し、外部では足場の組立作業、内部ではスラブ配筋・配管・段差枠の建込み等の作業が行われています。

航空写真 9月末時点
鉄骨建方が本格的に始まり、9月末時点では約半分の建方が完了した。残りの東側半分も引き続き鉄骨建方を行います。

航空写真 8月末時点
1階のスラブのコンクリート打設が完了し、鉄骨建方の事前準備を行っています。来月からはいよいよ鉄骨工事に入っていきます。

航空写真 7月末時点
基礎工事が完了し、1階スラブの配筋工事や型枠工事、スリーブ入れの作業を行っています。外周部では止水処理を行ったあと埋め戻し作業を行っています。来月にはコンクリート打設を行います。

航空写真 6月末時点
底盤コンクリートが概ね完了し、基礎地中梁の配筋・スリーブ入れ・型枠の建込みを行っており、一部基礎コンクリート打設が完了しています。基礎型枠の建込みが完了したところから順次コンクリート打設を行っていきます。

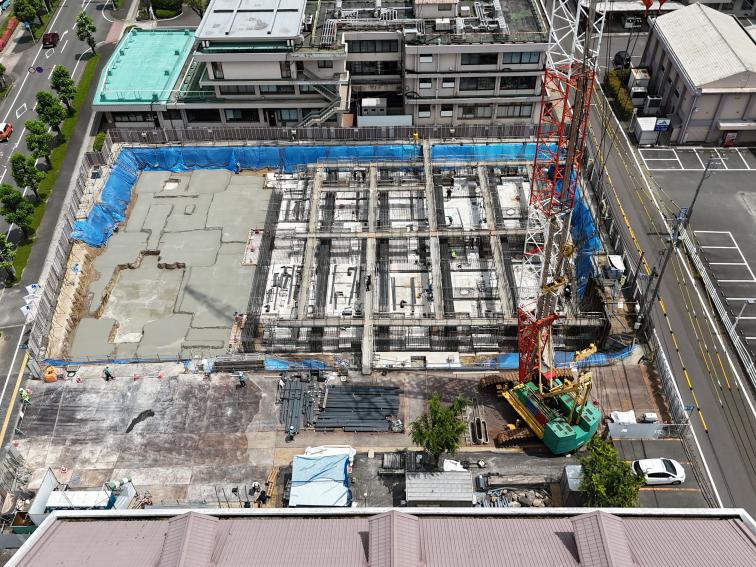

航空写真 5月末時点
墨出し用の捨てコンクリートの打設が完了し、本格的に基礎工事が始まりました。現在は地足場の設置作業後に基礎・地中梁・底盤の配筋作業を行っています。

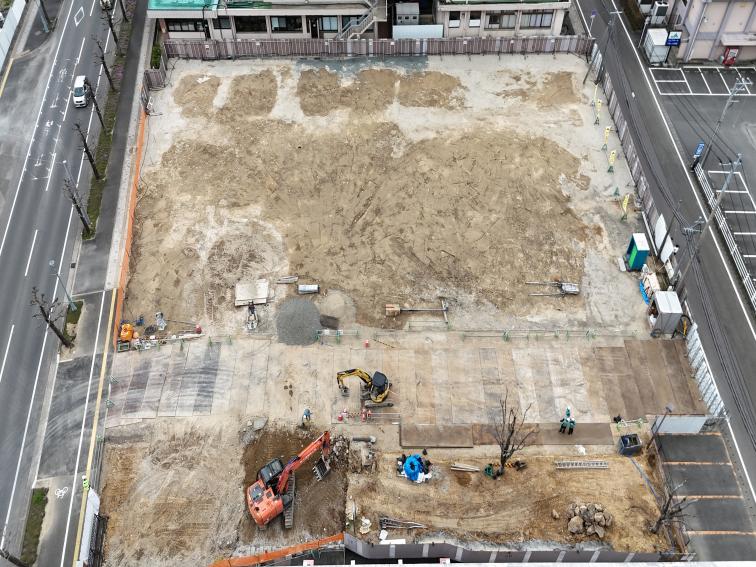

航空写真 4月末時点
杭工事が完了し、根切り作業が始まりました。基礎・地中梁・底盤の大きさに合わせて掘る深さを変えています。 掘削が終わった場所から墨出し用の捨てコンクリートを打設しています。
