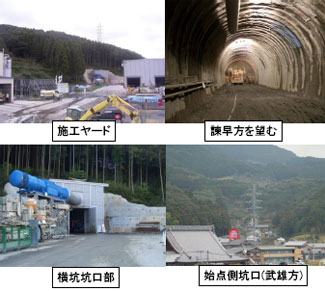

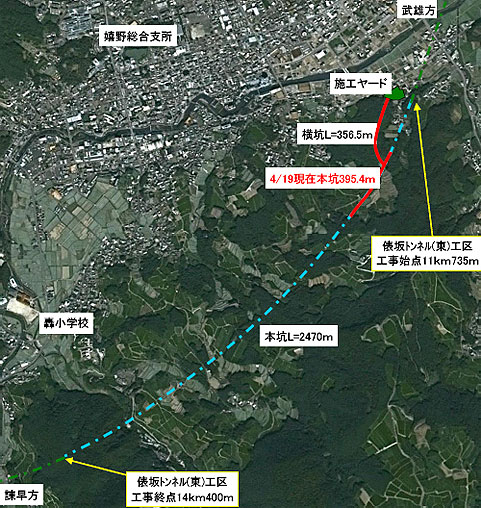

平成23年4月19日進捗状況
工種 | 単位 | 設計数量 | 累計進捗数量 | 進捗(%) |
---|---|---|---|---|
横坑 | ||||
トンネル掘削 | m | 356.0 | 356.0 | 100 |
本坑 | ||||
トンネル掘削 | m | 2470.0 | 395.4 | 16.0 |
インバートコンクリート | m | 2470.0 | 21.0 | 0.9 |
覆工コンクリート | m | 2470.0 | 0.0 | 0.0 |
赤ラインは掘削完了区間
