平成22年12月28日進捗状況

主要工事内容
工種 単位 設計数量 累計進捗数量 進捗(%)
斜路
トンネル掘削 m 356.5 356.5 100
本坑
トンネル掘削 m 247.0 78.0 3.2
インバートコンクリート m 247.0 0.0 0.0
覆工コンクリート m 247.0 0 0.0

赤ラインは掘削完了区間

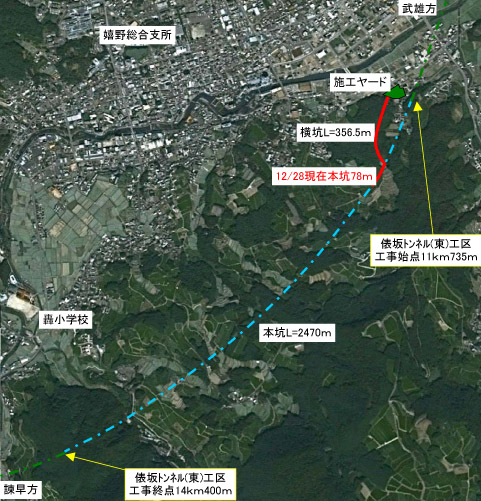

俵坂トンネル(東)工区図

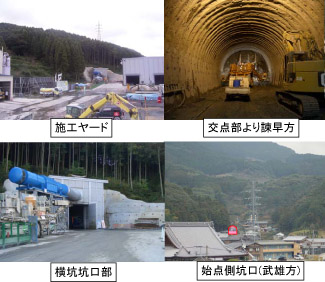

施工ヤード・交点部より諫早方・横坑坑口部・始点側坑口(武雄方)イメージ
